رئيس التحرير
عصام كامل
Advertisements
Advertisements
Advertisements

15 معلومة عن سد جوليوس نيريري التنزاني.. السيسي يؤكد الدعم الكامل لمراحل التنفيذ

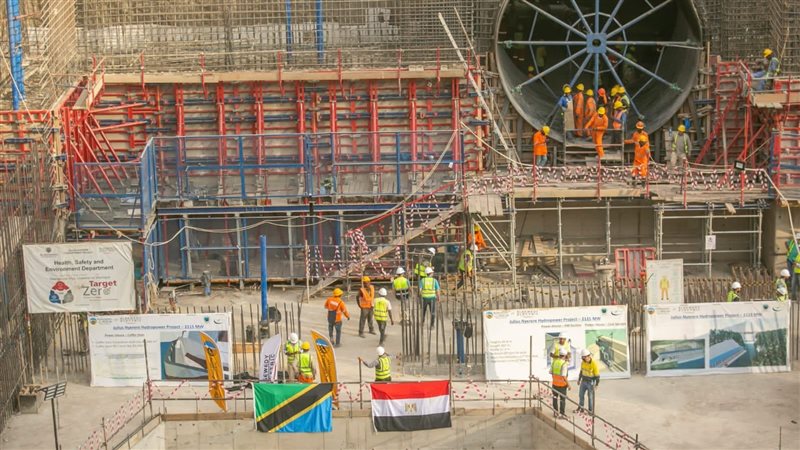

سد جوليوس نيريري
سد "جوليوس نيريري"

تابع الرئيس عبد الفتاح السيسي مؤخرا الموقف التنفيذي الخاص بإنشاء سد "جوليوس نيريري" لتوليد الطاقة الكهربائية في تنزانيا، بواسطة تحالف الشركات المصرية وبإشراف الحكومة المصرية.

وجاءت آخر التطورات فيما يتعلق ببناء سد "جوليوس نيريري" بتنزانيا كالتالي:

- أكد الرئيس الدعم الكامل لمراحل تنفيذ المشروع، لضمان تحقيق أفضل مستويات الأداء وفقًا لأعلى المعايير الإنشائية العالمية، بحيث يصبح هذا السد نموذجًا رائدًا ورمزًا للتعاون والبناء والصداقة بين مصر وتنزانيا وكافة الدول الأفريقية الشقيقة.

- وجه الرئيس بقيام كبار المسئولين المعنيين في الحكومة بزيارات ميدانية دورية لموقع إنشاء السد لمتابعة سير الأعمال والموقف التنفيذي والتنسيق مع المسؤولين في تنزانيا.

- متابعة القيادة السياسية المتواصلة للمخطط العام للمشروع والأعمال الجاري تنفيذها بسد "جوليوس نيريري"، والذي يهدف إلى توليد الطاقة الكهرومائية، فضلًا عن التحكم في الفيضان لحماية البيئة المحيطة من مخاطر السيول والمستنقعات، إلى جانب تخزين نحو 34 مليار متر مكعب من المياه في بحيرة مستحدثة بما يضمن توافر المياه بشكل دائم لأغراض الزراعة والصيد والحفاظ على الحياة البرية المحيطة في أكبر محمية طبيعية في أفريقيا.

- المشروع يهدف إلى السيطرة على فيضان نهر روفيجى، وتوليد الطاقة، والحفاظ على البيئة، وهو عبارة عن إنشاء سد بطول 1025 مترًا عند القمة بارتفاع 131 مترًا بسعة تخزينية حوالى ٣٤ مليار م3، ومحطة لتوليد الطاقة الكهرومائية بقدرة 2115 ميجا وات، وتقع المحطة على جانب نهر روفيجى بمنطقة مورغورو جنوب غرب مدينة دار السلام (العاصمة التجارية وأكبر مدن دولة تنزانيا)، وستكون المحطة هى الأكبر فى تنزانيا بطاقة كهربائية 6307 آلاف ميجا وات / ساعة سنويًا، وسيتم نقل الطاقة المتولدة عبر خطوط نقل الكهرباء جهد 400 كيلو فولت إلى محطة ربط كهرباء فرعية.

- المشروع يشتمل على إنشاء 4 سدود فرعية لتكوين الخزان المائى، وسدين مؤقتين أمام وخلف السد الرئيسى لعمل التجفيف والتحويل أثناء تنفيذ السد الرئيسى، بالإضافة إلى مفيض للمياه بمنتصف السد الرئيسي، ومفيض طوارئ، ونفق بطول 660 مترًا لتحويل مياه النهر، و3 أنفاق لمرور المياه اللازمة لمحطة الكهرباء، وكوبرى خرسانى دائم، و2 كوبرى مؤقت على نهر روفيجى ويتم خدمة منطقة المشروع بإنشاء طرق مؤقتة وطرق دائمة لتسهيل الحركة وربط مكونات المشروع.
-  ينفذ تحالف شركتى "المقاولون العرب" و"السويدى إليكتريك" على نهر روفيجى بدولة تنزانيا، لمشروع سد ومحطة "جوليوس نيريرى" الكهرومائية.
- متابعة الالتزام بالإجراءات الوقائية والاحترازية، لحماية وضمان صحة وسلامة العاملين بالمشروع.

- التحالف المصري ("شركة المقاولون العرب" و"شركة السويدى إليكتريك") المُنفذ للمشروع، وقع في ديسمبر ٢٠١٨، بحضور رئيس جمهورية تنزانيا الاتحادية، والدكتور مصطفى مدبولي، رئيس مجلس الوزراء المصري، عقدًا بقيمة 2.9 مليار دولار، في دار السلام بتنزانيا، لتنفيذ مشروع بناء سد، ومحطة توليد كهرومائية بقدرة 2115 ميجاوات، على نهر روفيجي بتنزانيا، بهدف توليد 6307 آلاف ميجاوات / ساعة سنويًا، تكفي استهلاك حوالي 17 مليون أسرة تنزانية، كما يتحكم السد في الفيضان لحماية البيئة المحيطة من مخاطر السيول والمستنقعات، ولتخزين حوالي 34 مليار م3 من المياه في بحيرة مُستحدثة بما يضمن توافر المياه بشكل دائم على مدار العام لأغراض الزراعة، والحفاظ على الحياة البرية المحيطة في واحدة من أكبر الغابات في قارة أفريقيا والعالم.
- نجاح التحالف المصرى المكون من شركتى المقاولون العرب والسويدي إليكتريك، فى البدء في أعمال تركيب أول أجزاء التوربينة الأولى لتوليد الطاقة الكهرومائية بمشروع سد ومحطة جوليوس نيريري الكهرومائية بدولة تنزانيا JNHPP، في حضور مسئولى وزارة الطاقة وشركة الكهرباء التنزانية.

- تم الانتهاء من الأعمال المدنية المؤهلة لتركيب أجزاء التوربينة الأولى، بينما يبلغ الإجمالى ٩ توربينات تصل سعة التوربينة الواحدة إلى ٢٣٥ ميجا وات بإجمالي ٢١١٥ ميجا وات، وتجري الأعمال المدنية بها بالتوازى عليى مدار اليوم دون توقف من خلال المهندسين والفنيين المصريين وأشقائهم من التنزانيين.

- الاهتمام الكبير والمتابعة المستمرة من جانب الرئيس عبدالفتاح السيسي، رئيس الجمهورية، لهذا المشروع الذى يمثل أهمية كبرى فى إبراز التعاون مع الأشقاء الأفارقة.

- العمل يسير فى المشروع بانتظام وطبقا للمخطط وجميع العاملين يدركون أهمية هذا المشروع لتحقيق حلم الشعب التنزاني.
- تم مؤخرا صب خرسانة تبلغ 158 ألف متر مكعب فى جسم السد خلال 20 يوما، وذلك للاستفادة من موسم الجفاف الحالى، وبذلك يصل إجمالي ما تم صبه من الخرسانة المدموكة في المشروع إلى حوالي 685 ألف متر مكعب منذ تحويل مجرى النهر في 18 نوفمبر الماضي، هذا بالإضافة إلى أعمال السد المؤقت لحجز المياه والتى تطلبت كمية خرسانة بلغت 85 ألف متر مكعب، بخلاف باقى أجزاء المشروع.

- المشروع قد شهد أعمال تفجيرات للصخور والحفر بها، بلغت كميتها 2.5 مليون متر مكعب، وتم صب 50 ألف متر مكعب خرسانة لمبنى الباور هاوس.

- التحالف المصرى قد بدأ فى تركيب أجزاء وحدات توليد الكهرباء في مبنى التوربينات، حيث تم تركيب أربعة مقاطع تزن 37 طنًا من إجمالى سبعة عشر مقطعا تمثل الجزء السفلي من التوربينة الكهرومائية رقم 9، وهو ما يعد حدثا مهما حيث تم إعداد الرسومات التنفيذية والتصنيعية لكامل الجزء السفلي من التوربينة بواسطة مهندسي التحالف المصريين، وتم تصنيعه في الموقع بواسطة الفنيين المصريين، واجتاز جميع اختبارات الجودة بنجاح قبل أن يتم تركيبه في احتفالية شهدها كبار مسئولي الشركة التنزانية لتوريد الكهرباء (تانيسكو TANESCO)» المالكة للمشروع، كما يجرى حاليا تركيب الأعمدة الحاملة للكابلات التى ستنقل الكهرباء إلى الشبكة القومية بتنزانيا.

Advertisements
الجريدة الرسمية
